各工事区間における交通規制のご案内

  • 音羽蒲郡IC 三ヶ日JCT
    (豊川橋)
  • 袋井IC 掛川IC
    (菅ヶ谷高架橋)
  • 吉田IC 焼津IC
    (大井川橋)

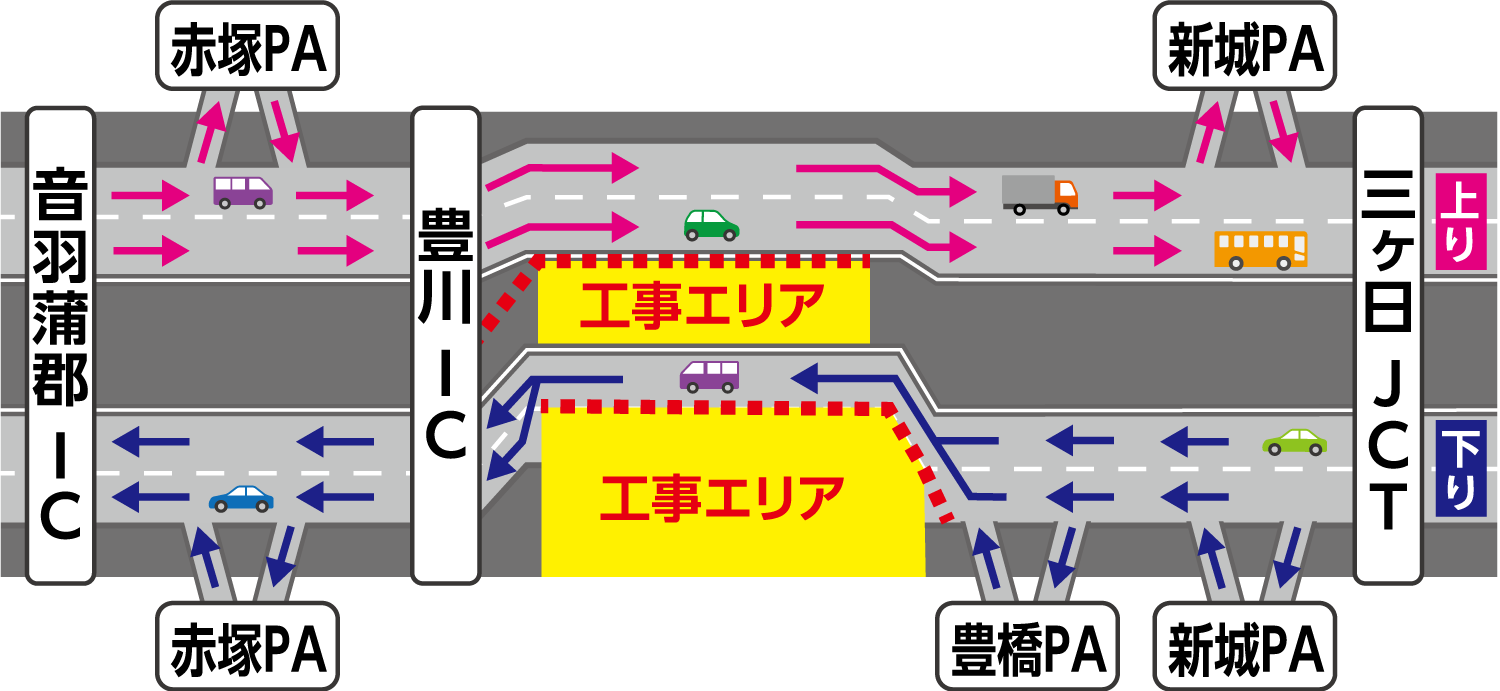

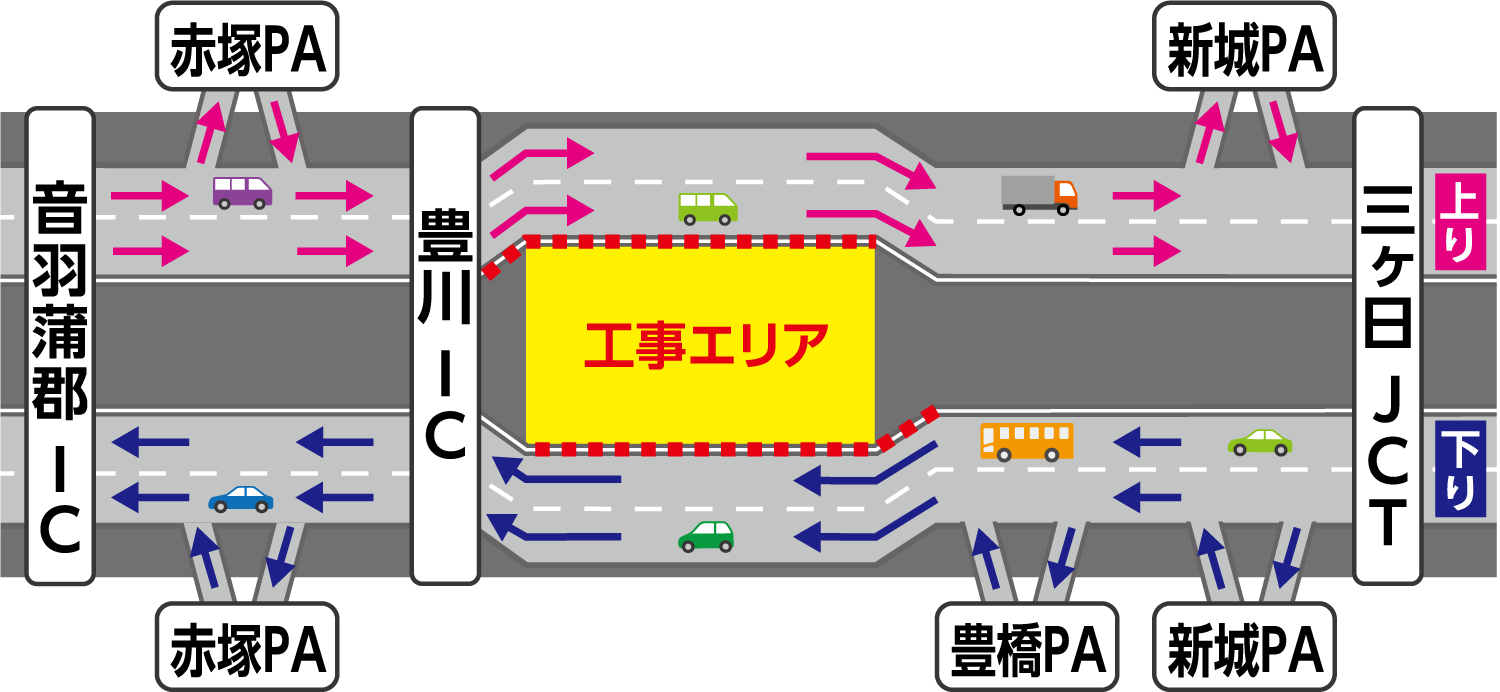

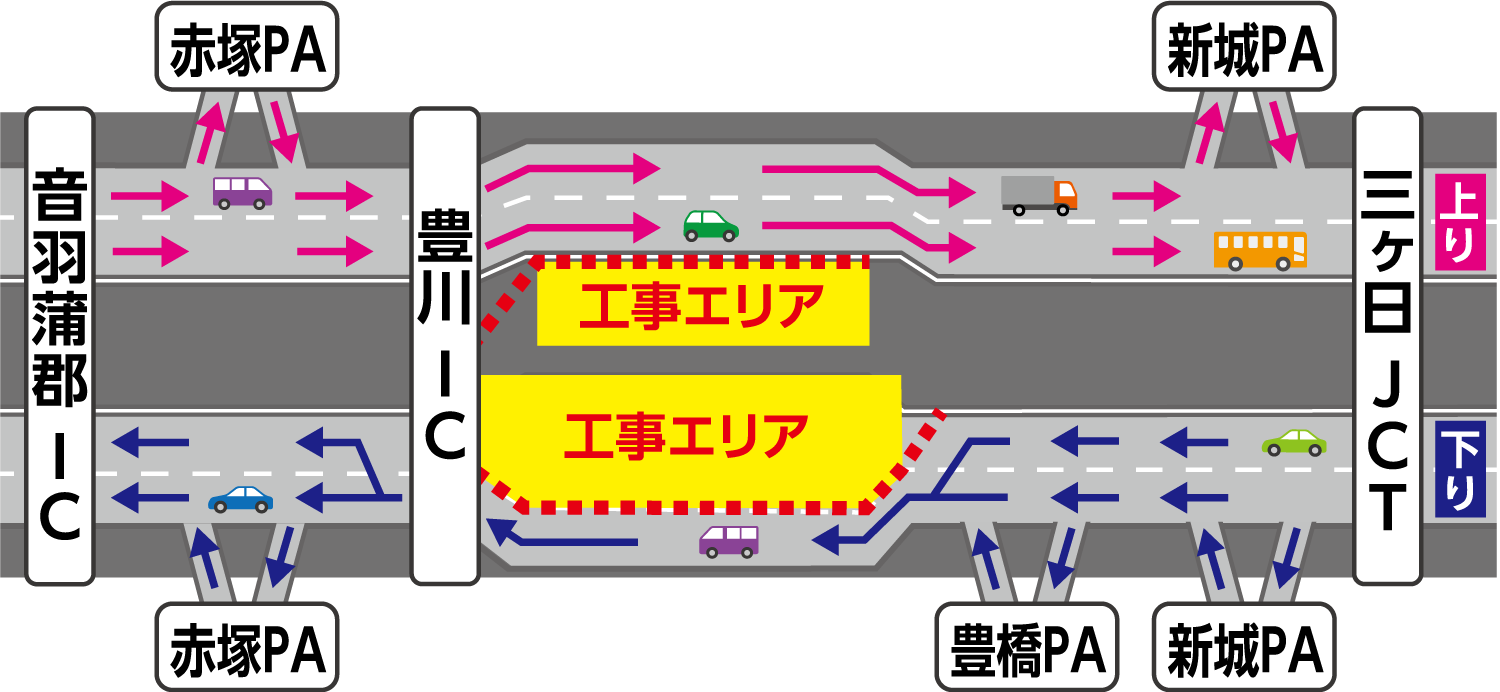

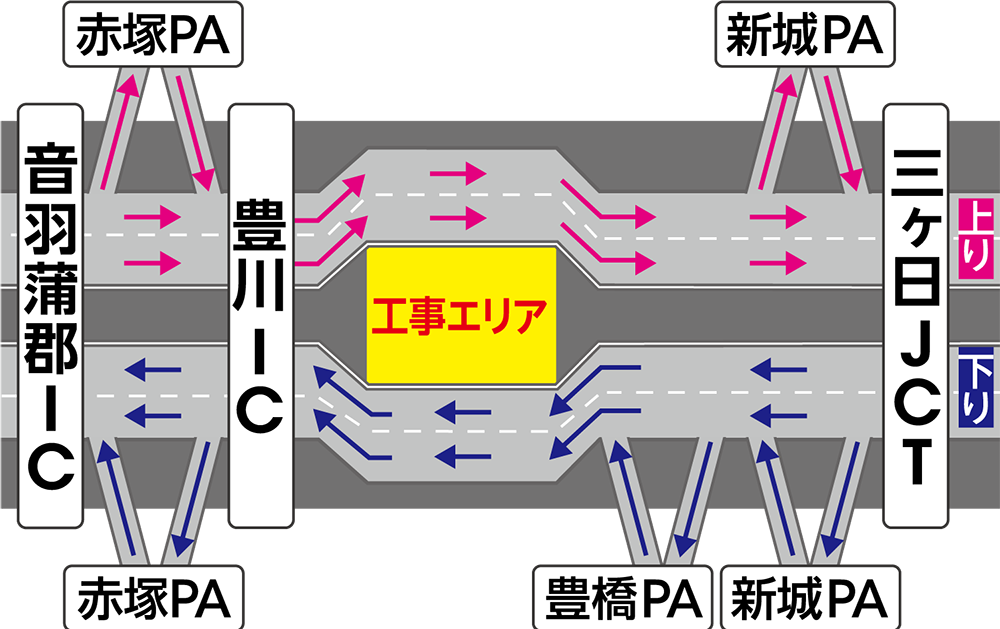

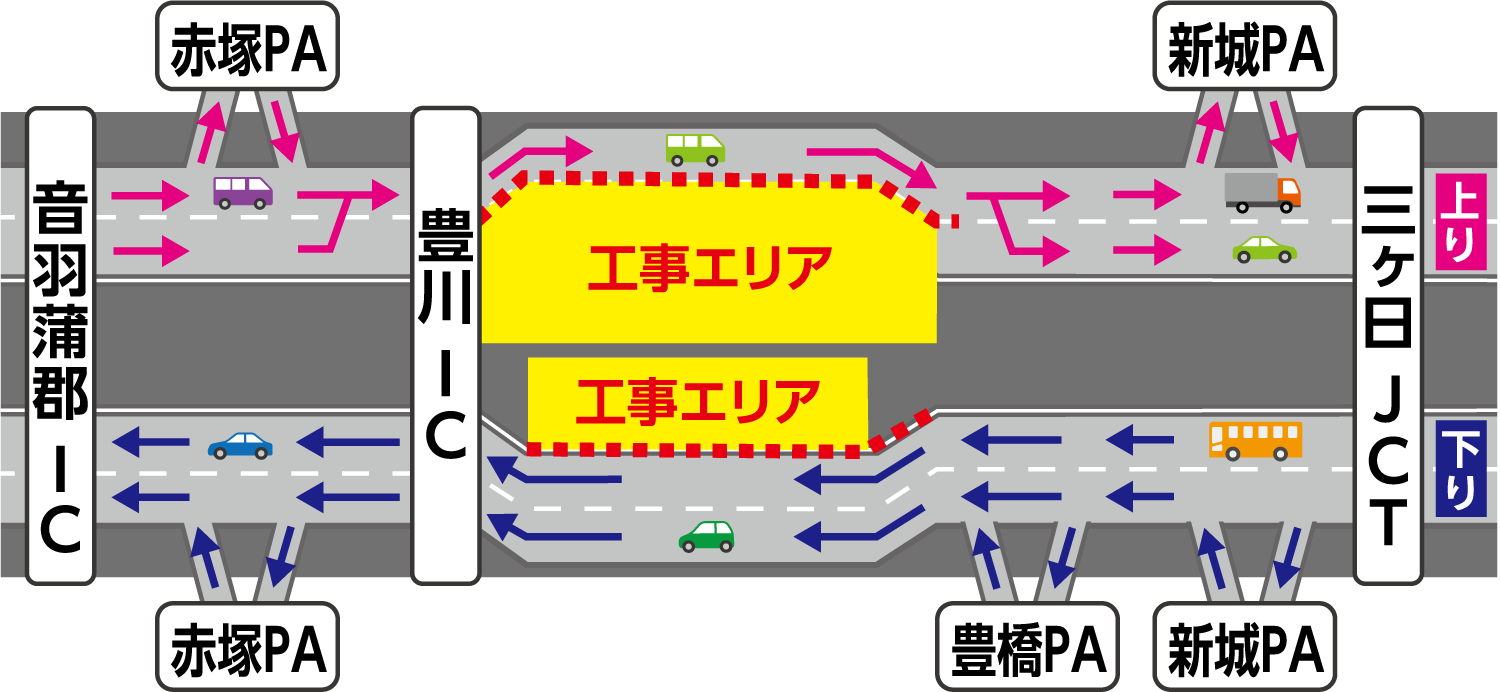

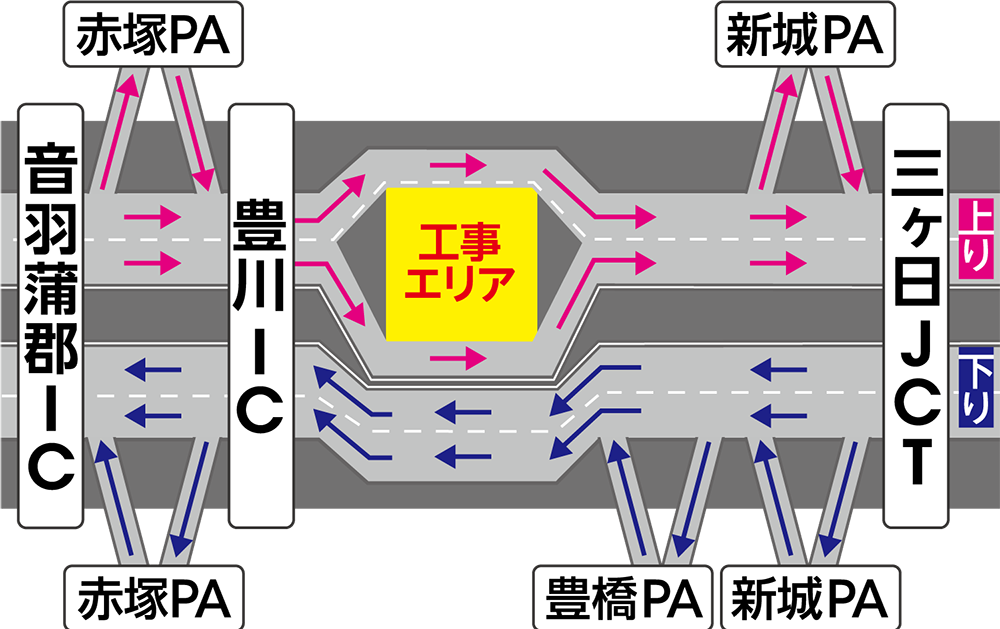

音羽蒲郡IC 三ヶ日JCT(豊川橋)

現在の規制内容
(STEP1)

※交通規制期間中も三ヶ日JCT、新城PA、豊橋PA、豊川IC、赤塚PA、音羽蒲郡ICは通常どおりご利用いただけます。
※天候や作業の進捗により、工事期間が変更となる場合があります。
※緊急工事などにより、リニューアル工事とは別に工事する場合があります。

今後の規制内容

STEP2

(1) 2025年9月15日(月) 9月20日(土)
上り線:夜間・走行車線規制(各日19時~翌6時)
(2)2025年9月26日(金) 10月8日(水)
上り線:昼夜連続・車線規制
※上り線(静岡・東京方面)の走行可能な車線数が1車線になります。
※10月1日(水)22時から10月2日(木)3時まで低速走行規制により、走行車線規制から追越車線規制への切り替えをおこないます。

STEP2

(3)2025年10月9日(木) 10月24日(金)
上り線:夜間・追越車線規制(各日19時~翌6時)
※上り線(静岡・東京方面)の走行可能な車線数が1車線になります。
※10月12日(日)、19日(日)夜間は、リニューアル工事にともなう交通規制はおこないません。

STEP2

(4)2025年10月25日(土) 10月31日(金)
下り線:夜間・走行車線規制(各日19時~翌6時)
(5)2025年11月6日(木) 11月18日(火)
下り線:昼夜連続・車線規制
※下り線(豊田・名古屋方面)の走行可能な車線数が1車線になります。
※10月26日(日)夜間は、リニューアル工事にともなう交通規制はおこないません。
※11月11日(火)22時から11月12日(水)3時まで低速走行規制により、走行車線規制から追越車線規制への切り替えをおこないます。

STEP2

(6)2025年11月19日(水) 12月4日(木)
下り線:夜間・追越車線規制(各日19時~翌6時)
※下り線(豊田・名古屋方面)の走行可能な車線数が1車線になります。
※11月22日(土)~24日(月)、30日(日)夜間は、リニューアル工事にともなう交通規制はおこないません。

STEP2

(7)2025年12月5日(金) 12月10日(水)
上下線:夜間・追越車線規制(各日19時~翌6時)
※走行可能な車線数が上下線でそれぞれ1車線になります。
※12月7日(日)夜間は、リニューアル工事にともなう交通規制はおこないません。

STEP2

(8)2025年12月11日(木) 12月16日(火)
上り線:夜間・追越車線規制(各日19時~翌6時)
※上り線(静岡・東京方面)の走行可能な車線数が1 車線になります。
※12月14日(日)夜間は、リニューアル工事にともなう交通規制はおこないません。

STEP2

(9)2025年12月17日(水) 2026年12月頃
上下線:4車線を確保した昼夜連続・車線シフト規制
※2026年12月頃に、昼夜連続・夜間車線規制により工事する車線の切り替え作業を予定しています。
STEP3 2026年12月頃 2028年1月頃
上り線:昼夜連続・車線分離規制
下り線:昼夜連続・車線シフト規制
STEP4 2028年1月頃 2028年11月頃
上り線:昼夜連続・車線分離規制
下り線:昼夜連続・車線シフト規制
STEP5 2028年11月頃 2029年4月下旬頃
上下線:昼夜連続・車線シフト規制

※特に記載がない場合、工事期間中は土・日・祝日も昼夜連続で規制をおこないます。
※天候や作業の進捗により工事期間が変更となる場合があります。
※工事区間内では車線幅が狭くなる箇所がありますので、走行にご注意ください。
※交通規制期間中も三ヶ日JCT、新城パーキングエリア(PA)、豊橋PA、豊川IC、赤塚PA、音羽蒲郡ICは通常どおりご利用いただけます。
※緊急工事などにより、リニューアル工事とは別に工事規制する場合があります。

袋井IC 掛川IC(菅ヶ谷高架橋)

現在の規制内容
(STEP6)

STEP6 5月17日(土)8月下旬まで
上下線:昼夜連続・4車線を確保した車線シフト規制

ご注意ください:現在の車線数を確保しているため、渋滞は予想されていません。工事区間内では車線幅が狭くなる箇所がありますので、走行にご注意ください。
【車線復旧】 8月下旬頃(予定)
上下線:昼夜連続・追越または走行車線規制
8月18日(月)~8月31日(日)のうち5日間程度
※予備日を含む


①追越車線規制時


②走行車線規制時
路肩作業・工事完了 9月上旬頃(予定)
上り線で路肩連続規制、日々走行車線規制を予定しています。
渋滞は予想されていませんが、走行にご注意ください。

※土・日・祝日も昼夜連続で規制をおこないます。
※天候や作業の進捗により工事期間が変更となる場合があります。
※工事区間内では車線幅が狭くなる箇所がありますので、走行にご注意ください。
※交通規制期間中も小笠PA(上下)は通常どおりご利用いただけます。
※緊急工事などにより、リニューアル工事とは別に工事規制する場合があります。

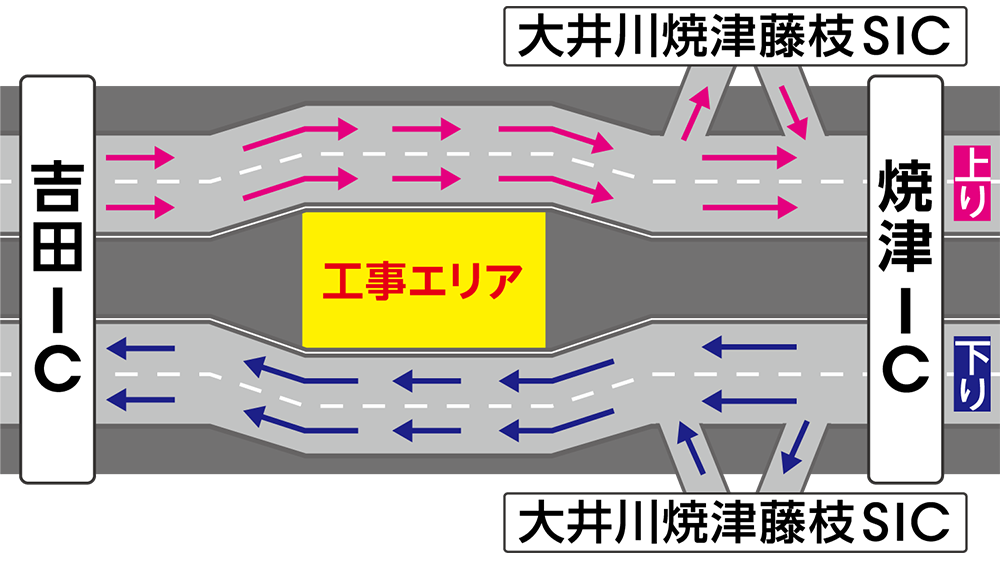

吉田IC 焼津IC(大井川橋)

現在の規制内容
(STEP2)

※天候や作業の進捗状況などにより、工事期間が変更となる場合がございます。
※東名リニューアル工事交通規制期間中もインターチェンジは通常どおりご利用いただけます。

今後の規制内容

STEP3 2025年9月8日(月) 2025年9月12日(金)18時まで
下り線:昼夜連続・車線規制
下り線(名古屋方面)の走行可能な車線数が1車線になります。
STEP3 2025年9月12日(金)18時 2026年9月下旬頃まで
上下線:昼夜連続・4車線を確保した車線シフト規制/車線分離規制
工事する車線の切り替え作業が予定より早く完了した場合、9月12日(金)18時よりも早く「4車線を確保した昼夜連続・車線シフト規制(上り線)、昼夜連続・車線分離規制(下り線)」を開始する場合があります。
STEP4 2026年10月頃 2027年11月頃
上り線:昼夜連続・車線分離規制
下り線:昼夜連続・車線シフト規制
STEP5 2027年11月頃 2029年1月頃
上り線:昼夜連続・車線分離規制
下り線:昼夜連続・車線シフト規制
STEP6 2029年1月頃 2029年3月下旬頃
上下線:中央分離帯の復旧にともなう昼夜連続・車線シフト規制

※天候や作業の進捗により工事期間が変更となる場合があります。
※工事区間内では車線幅が狭くなる箇所がありますので、走行にご注意ください。
※交通規制期間中も大井川焼津藤枝スマートIC(上下)は通常どおりご利用いただけます。
※緊急工事などにより、リニューアル工事とは別に工事規制する場合があります。
