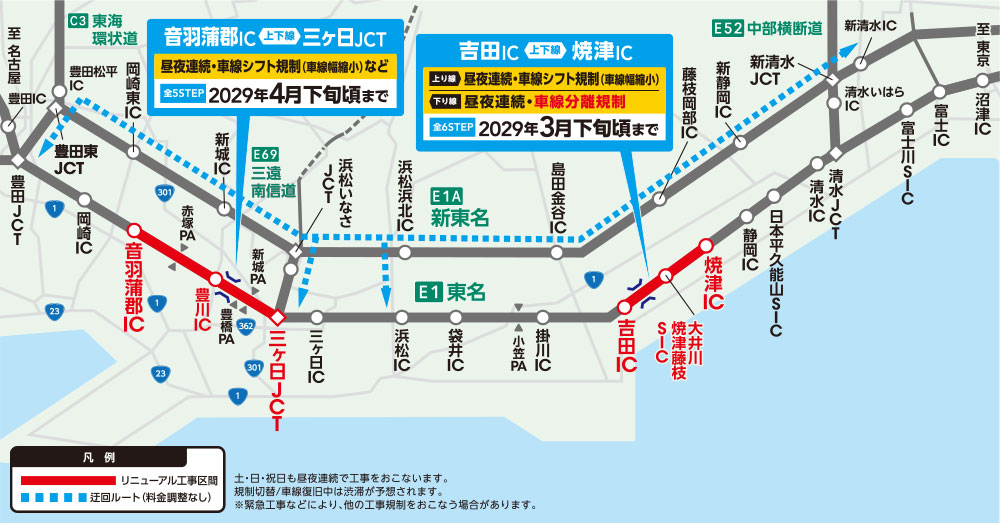

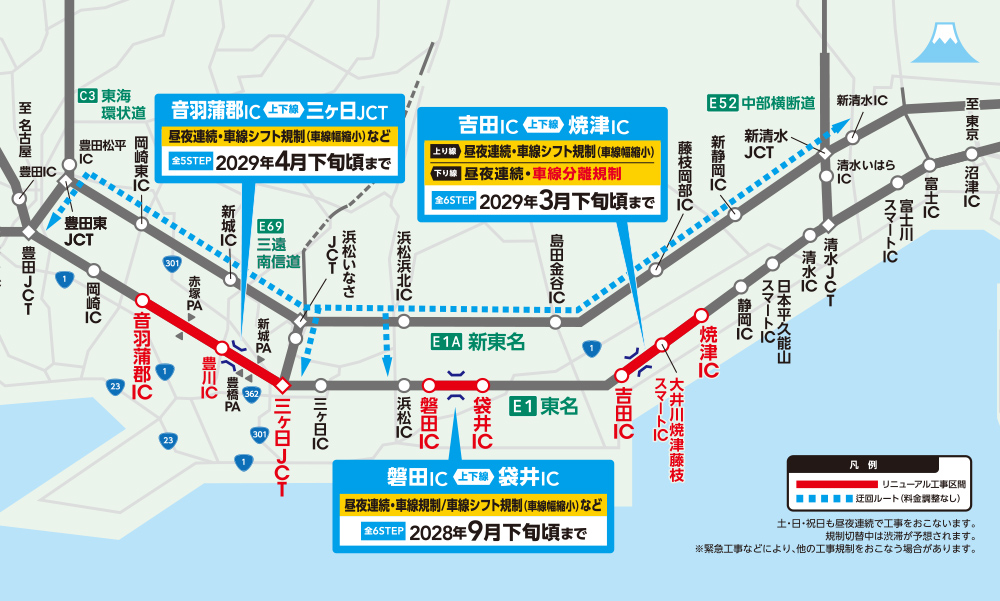

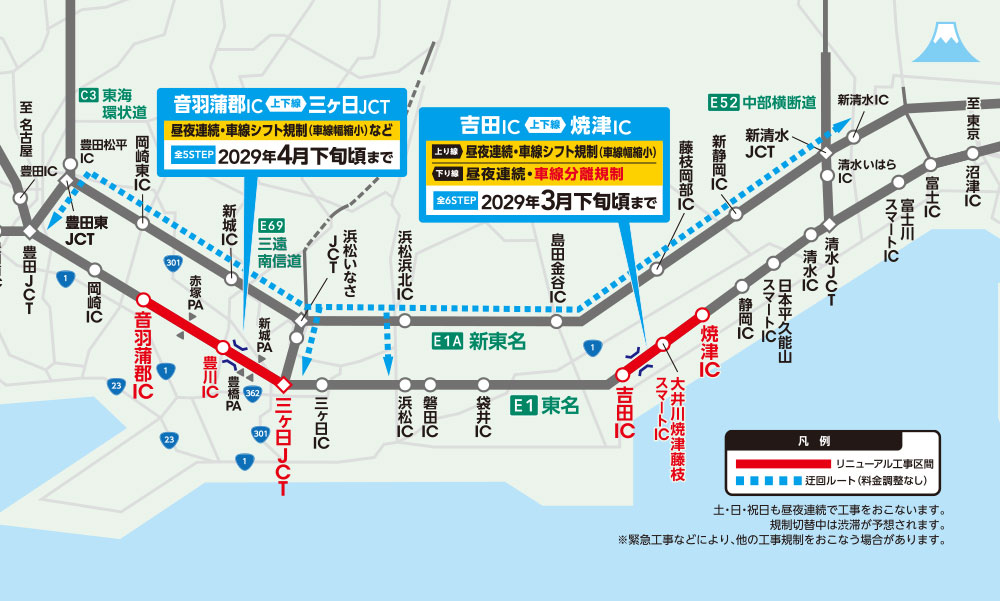

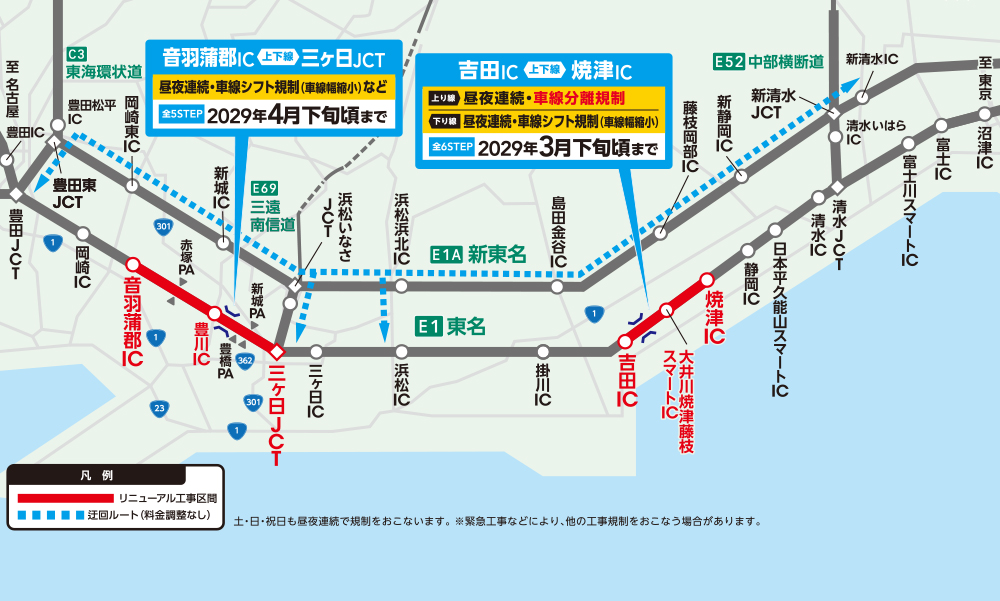

吉田IC〜焼津IC間における交通規制のご案内

吉田IC〜焼津IC間では2029年3月下旬頃まで、
上下線で車線シフト規制、
車線分離規制をおこなっています。

工事期間中、交通規制にともない車線が減少している箇所では、追突事故や交通規制機材に接触する事故が発生するおそれがあります。
工事標識を確認したあとは、早めの車線変更をお願いいたします。

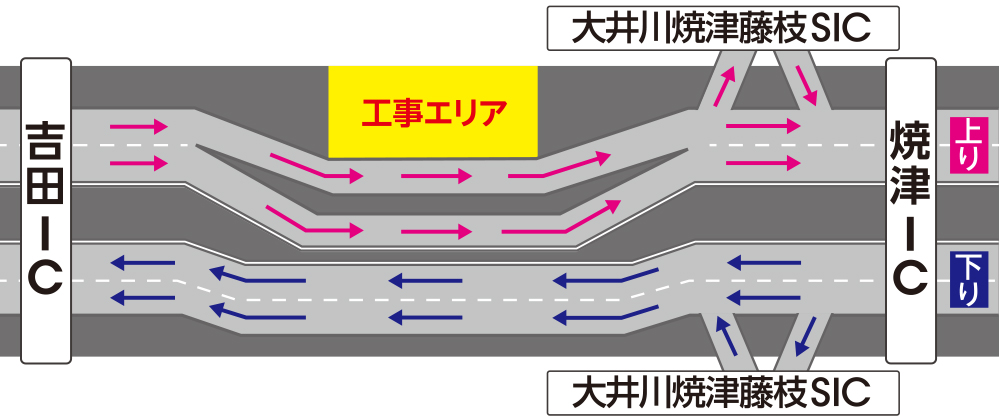

STEP 3 2025/9/8(月)→2026/9/7(月)3時

2025/9/12(金)18時→2026/9/7(月)3時

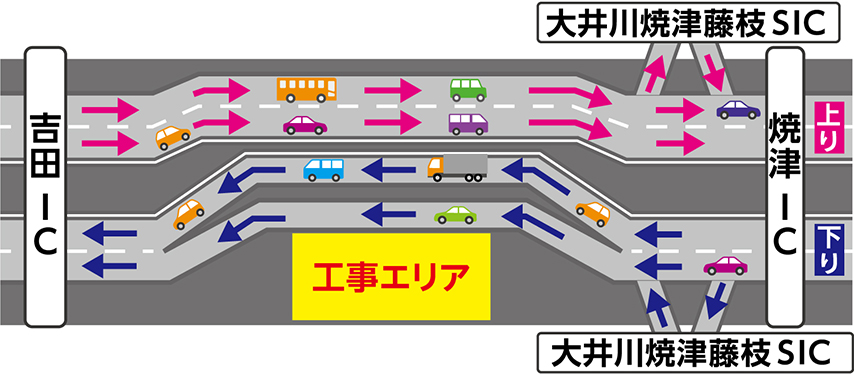

上下線 昼夜連続・

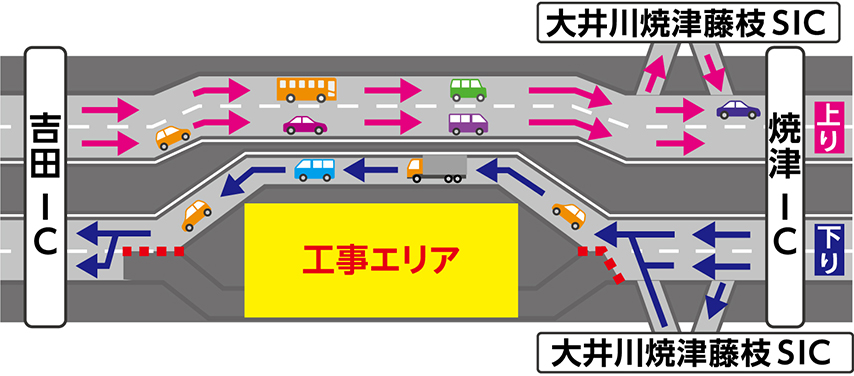

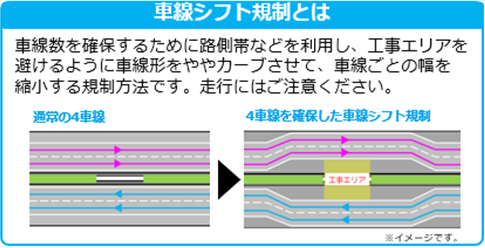

車線シフト規制/車線分離規制

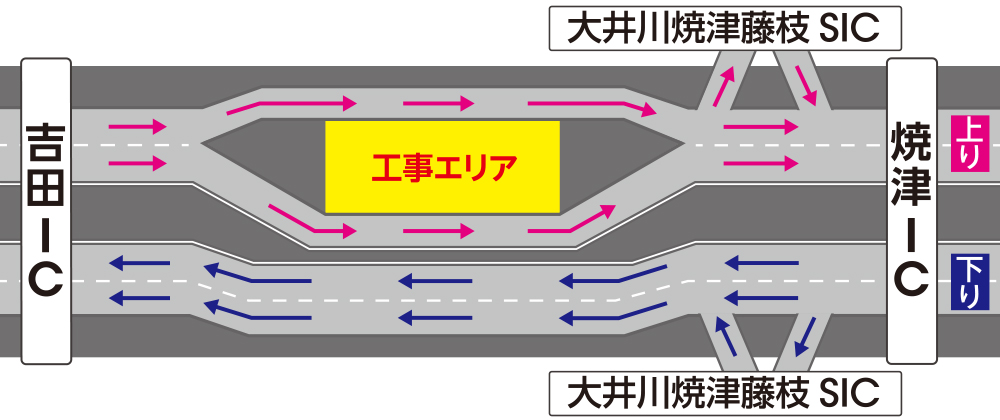

STEP 4 2026/9/7(月)3時→2027/10月下旬頃

2026/9/7(月)3時→2026/9/15(火)18時

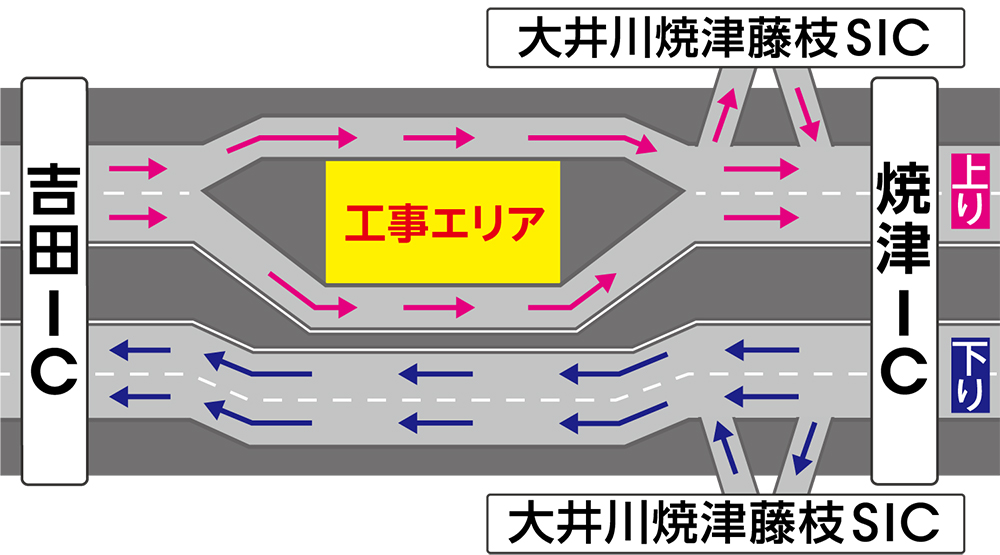

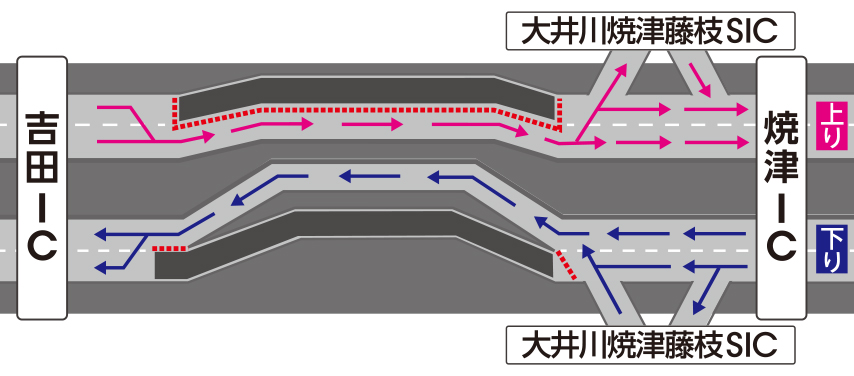

上下線 昼夜連続・走行/追越車線規制

上下線の走行可能な車線数が1車線になります。

2026/9/15(火)→2027/10月下旬頃

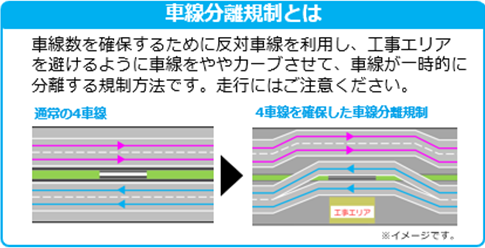

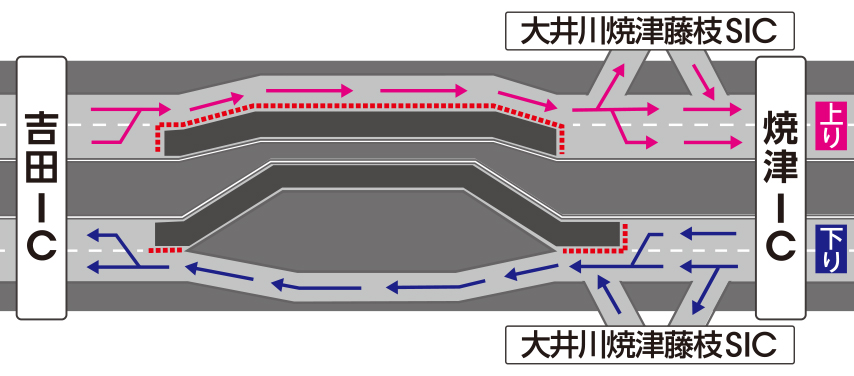

上り線 昼夜連続・車線分離規制

下り線 昼夜連続・車線シフト規制

工事車線の切り替え作業が予定より早く完了した場合、9月15日(火)18時よりも早く「4車線を確保した昼夜連続・車線分離規制(上り線)、昼夜連続車線シフト規制(下り線)」を開始する場合があります。

土・日・祝日も工事をおこないます。

天候や作業の進捗状況などにより、工事期間が変更となる場合がございます。

STEP 5 2027/11月頃→2028/12月頃

上り線 昼夜連続・車線分離規制

下り線 昼夜連続・車線シフト規制

土・日・祝日も工事をおこないます。

天候や作業の進捗状況などにより、工事期間が変更となる場合がございます。

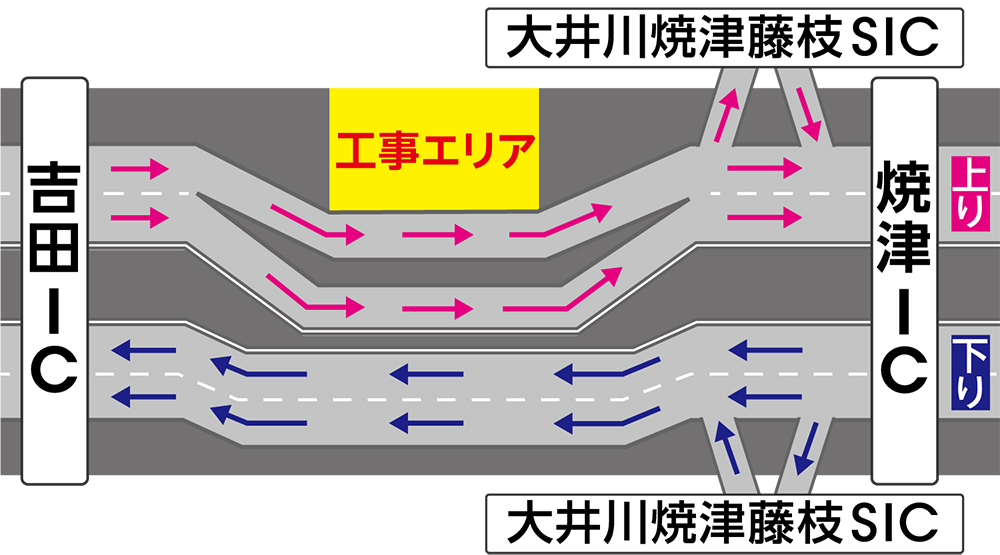

STEP 6 2029/1月頃→2029/3月下旬頃

上下線 昼夜連続・車線シフト規制

土・日・祝日も工事をおこないます。

天候や作業の進捗状況などにより、工事期間が変更となる場合がございます。

天候や作業の進捗により工事期間が変更となる場合があります。

工事区間内では車線幅が狭くなる箇所がありますので、走行にご注意ください。

交通規制期間中も大井川焼津藤枝スマートIC(上下)は通常どおりご利用いただけます。

緊急工事などにより、リニューアル工事とは別に工事規制する場合があります。
